OSC (Off-Site Construction, 탈현장 건설)
1. 개요
건설 구성요소나 자재를 공장 등 현장이 아닌 곳(Off-Site)에서 생산·제작하여 현장으로 운반 후 조립·설치하는 건설 생산 방식
기존 현장 중심(On-Site) 방식의 한계인 인력 부족, 안전 사고, 품질 저하, 공기 지연 문제를 해결하기 위한 스마트 건설의 핵심 기술
PC(Precast Concrete) 공법과 모듈러(Modular) 공법이 대표적이며 최근 MC(Modern Methods of Construction)로 개념 확장 중
2. 핵심 메커니즘 및 프로세스

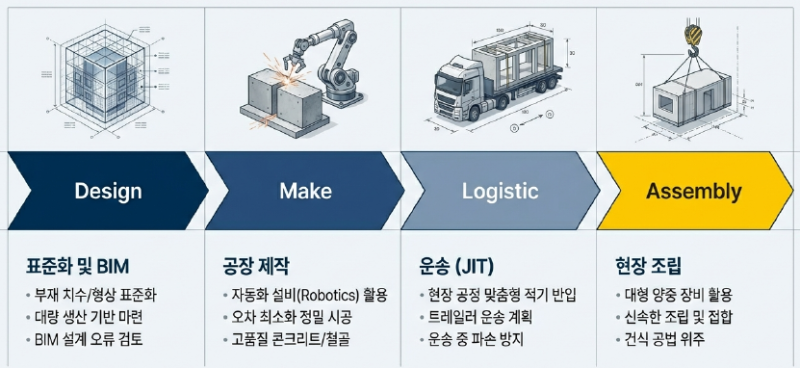

OSC(탈현장 건설) 핵심 프로세스
- 1설계 및 표준화BIM 기반 부재 치수 모듈화 및 접합 상세 표준화
- 2공장 정밀 제작공장 자동화 로봇 설비 활용 정밀 부재 생산
- 3운송 및 반입JIT(Just In Time) 방식 현장 적기 운송 및 분산 반입
- 4현장 양중 및 조립양중 장비 활용 현장 신속 건립 및 접합부 결속
- 표준화
- 부재의 치수 및 형상 표준화
- 공장 대량 생산 기반 마련
- BIM 설계 필수
- 공장 제작
- 자동화 설비(로봇 등) 이용 정밀 제작
- 오차 최소화
- 고품질 콘크리트/철골 생산
- 운송
- 제작된 부재 트레일러 등 현장 적기 반입
- JIT(Just In Time) 방식 적용
- 현장 조립
- 양중 장비 이용
- 신속 조립 및 접합

3. OSC의 주요 특징 및 도입 효과 (PQCD 측면)
- 품질(Quality)
- 기상 영향 배제
- 공장 정밀 시공
- 균일한 품질 및 고강도 확보 가능
- 공기(Cost)

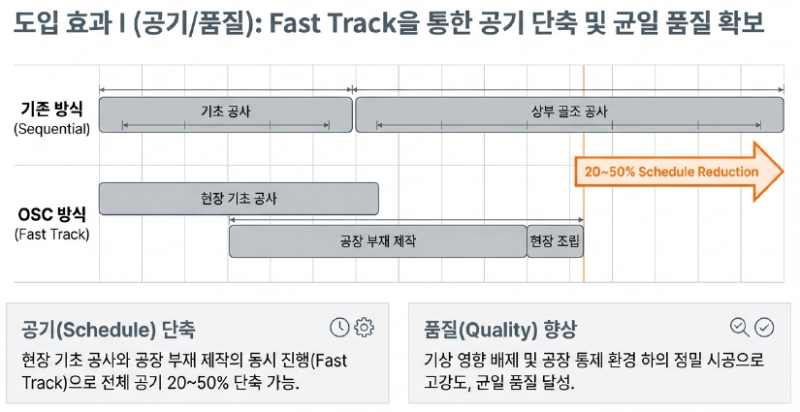

- 현장 기초 공사와 공장 제작 동시 진행
- Fast Track 적용 전체 공기 20~50% 단축
- 안전(Safety)
- 고소 작업 및 위험 공종의 현장 작업 최소화
- 중대재해 획기적 감축
- 환경(Environment)
- 건설 폐기물 감소
- 소음·분진 저감
- 친환경 ESG 경영 부합

4. 시공 시 주요 유의사항 및 관리 대책
- 설계 및 계획 단계
- 운송 가능한 부재 크기 및 중량 고려
- 분할 계획 수립
- 도로 폭, 높이 제한
- 현장 진입로 확보
- 대형 양중 장비 설치 위치 지반 지지력 검토
- 제작 및 운송 단계

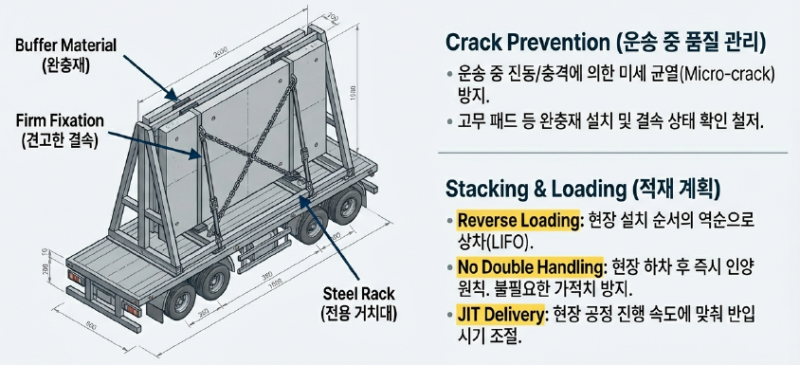

- 운송 중 충격에 의한 균열 방지
- 완충재 사용 및 거치대 견고히 설치
- 현장 설치 순서 고려한 적재 계획 수립
- 불필요한 이중 양중 방지

- 현장 조립 및 접합부 시공
- 모듈 간 조인트 부위의 누수 방지 조치
- 가스켓(Gasket) 품질 및 시공 정밀도 확보
- 구조적 일체성 확보

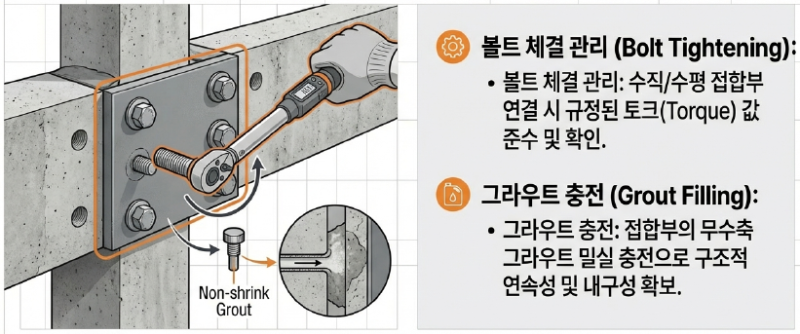

- 수직/수평 접합부의 볼트 체결 토크 관리 철저
- 무수축 그라우트 밀실 충전

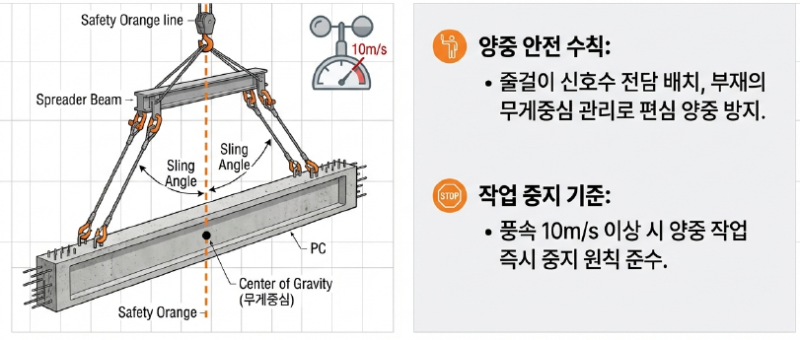

- 양중 시 줄걸이 신호수 배치
- 편심 양중 방지
- 풍속 10m/s 이상 시 작업 중지


5. 결론 및 전망
건설 생산성 향상과 탄소 중립 실현을 위한 필수 대안으로 공공 발주 확대 추세
향후 BIM 기반의 설계-제작-시공 통합 관리 및 로보틱스 기술과의 융합 가속화 예상
