철골제작 및 설치 중 결함부 보수작업 순서 및 보수 시 유의사항에 대하여 설명하시오.

1. 개요

철골공사의 수정작업은 부재 제작 및 설치 과정에서 발생한 오차나 결함을 최신 건설기준에 따라 적절한 절차로 보수하여 구조적 안전성을 확보하는 핵심 공정입니다.

2. 철골제작 설치 시 보수작업의 목적

  • 제작 및 건립 중 발생한 오차 및 결함 확인
  • 철골구조물 구조적 안전성 확보
  • 철골부재 내력저하 방지
  • 철골 구조 LCC비용 절감 및 내구성 향상

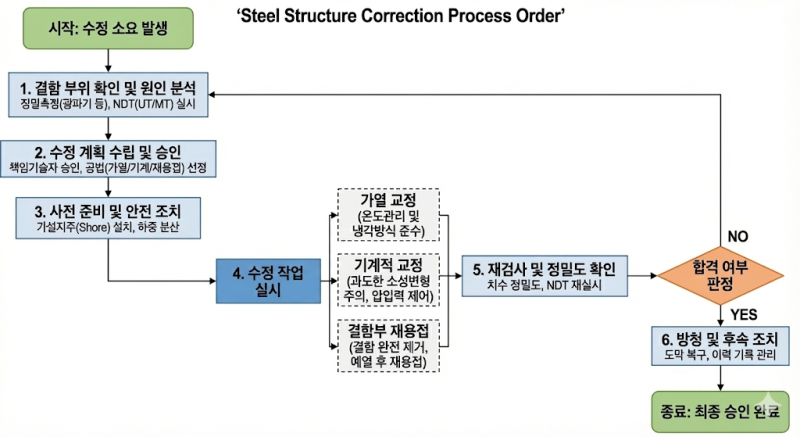

3. 철골제작 설치 시 보수작업 순서 Flow Chart

철골 결함부 보수작업 순서

  1. 1결함 확인 및 분석비파괴검사(UT·MT) 및 광파기 활용 부재 변형·결함 측정
  2. 2보수계획 수립·승인보수 범위 파악, 공법 선정 및 책임기술자·감독자 승인
  3. 3사전 준비 및 안전조치하중 분산 가설 지주 설치 및 안전통로·작업발판 확보
  4. 4보수작업 실시가열·냉각 교정 및 결함부 가우징 후 건전 모재 재용접
  5. 5재검사 및 정밀도 확인치수 정밀도 측정 및 용접부 비파괴 재검사
  6. 6방청 및 후속 조치손상 부위 방청 도장 복구 및 최종 완료 승인

4. 철골 보수작업 순서별 세부사항

  • ① 결함 부위 확인 및 원인 분석
  • 광파기, 레벨기 활용 정밀도 측정
  • 비파괴검사(UT, MT 등), 육안검사 실시
  • 부재의 비틀림, 수직도 정밀 측정
  • 부재의 변형 등 결함 부위 확인
  • ② 보수 계획 수립 및 승인
  • 보수 범위 파악
  • 시공순서, 보수 방법 결정
  • 보강 방안, 안전대책 수립
  • 책임기술자 및 공사감독자 승인
  • ③ 사전 준비 및 안전 조치
  • 무리한 절단, 가열 금지
  • 필요 시 가설 지주 설치로 하중 분산
  • 작업발판 확보 및 안전통로 설치
  • ④ 보수 작업 실시
  • 가열교정
  • 냉간교정
  • 기계적교정
  • 절단 후 재용접
  • ⑤ 재검사 및 정밀도 확인
  • 수정 후 치수 정밀도 확인
  • 용접부 건전성 재확인

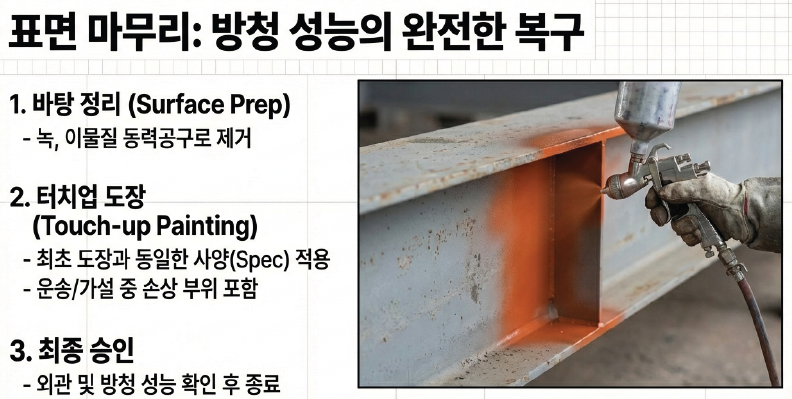

  • ⑥ 방청 및 후속 조치
  • 수정 부위 손상된 도막 복구
  • 최종 승인

5. 보수 시 유의사항

가열 교정 시 유의사항

  • 강재의 재질 변화 방지 위한 온도 관리 철저
  • 표면 온도 측정기 사용
  • 가열 온도 제한

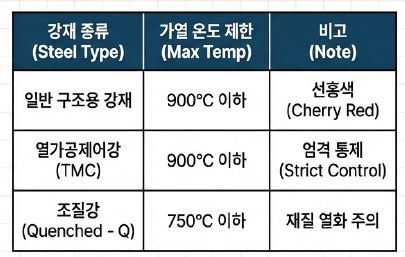

  • 일반 구조용 강재 기준 900℃ 이하(선홍색)로 가열
  • 고장력강 재질 열화 주의
  • 부재 변형 시 적용

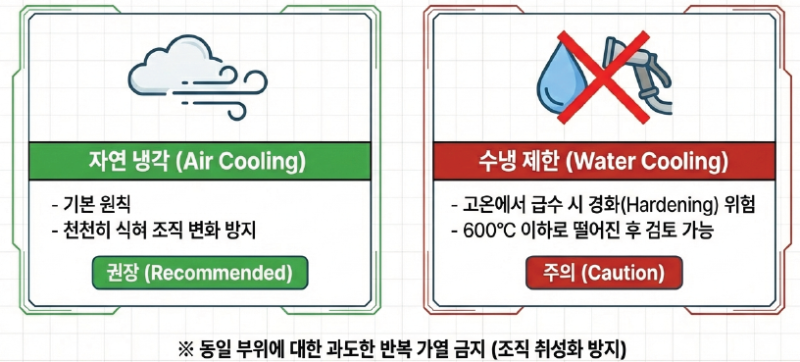

냉각 교정 시 유의사항

  • 급냉(수냉) 시 경화 현상 발생 위험 큼
  • 자연 냉각(공냉) 원칙
  • 600㎡ 이하에서만 수냉 검토
  • 동일부위 반복 가열 금지

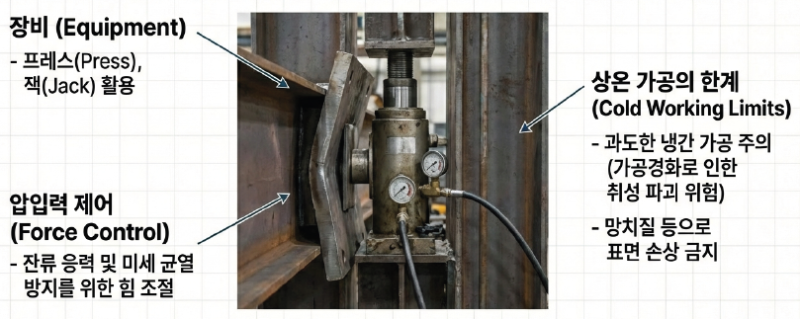

기계적 교정 시 유의사항

  • 강재에 유해한 잔류응력이나 균열이 발생 방지
  • 프레스, 잭 활용 시 압입력 제어
  • 과도한 냉간 가공 시 가공경화에 의한 취성 파괴 주의
  • 망치질 등 표면손상 금지

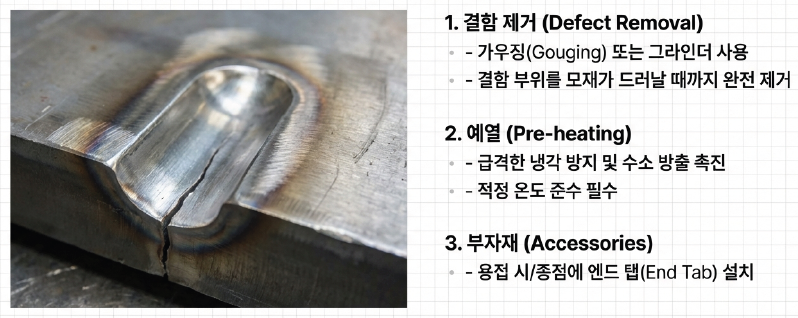

용접 결함 보수 유의사항

  • Gouging 또는 그라인더 실시
  • 결함 부위 완전히 제거 후 재용접 실시
  • 재용접 시 모재의 급냉 방지 및 수소 방출
  • 적정 온도 예열 필수
  • 용접 시작과 끝 지점에 End Tab 사용
  • Crater 처리 철저

구조 안전관리 유의사항

  • 수정 부위 응력 집중 방지
  • 하중 상태 확인하며 무리한 절단이나 가열 금지
  • 수정 위치, 방법, 검사결과 등 이력 기록 유지

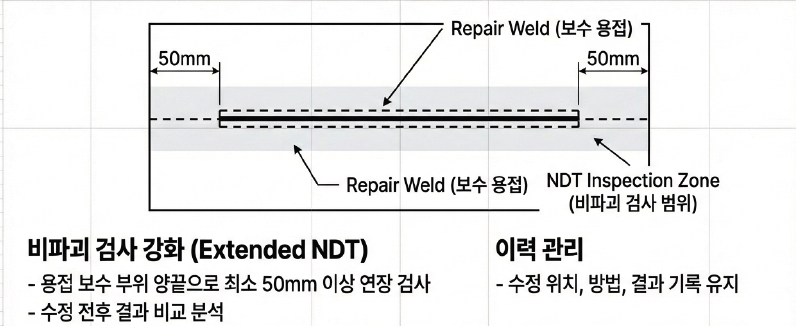

  • 용접 보수 부위 양끝 최소 50mm 이상 연장하여 검사 실시
  • 용접 및 절단 작업 시 가연물 제거
  • 성능인증 받은 용접방화포와 화재감시자 배치

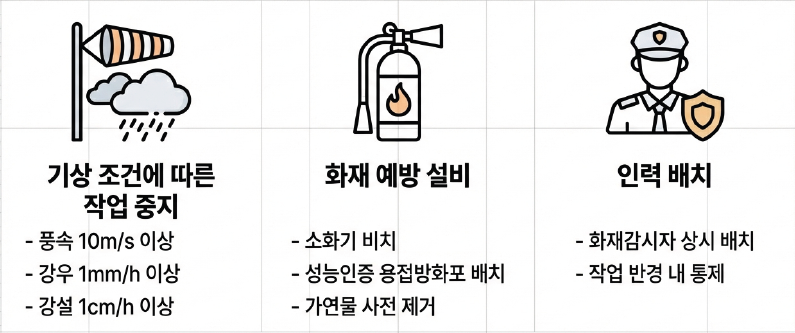

  • 악천후 시 수정 및 건립 작업 중지
  • 풍속 10m/s 이상, 강우 1mm/h 이상, 강설 1cm/h 이상
  • 교정 작업 시 부재 손상 및 과도한 변형 유발 주의
  • 한계 허용오차 범위 내에서 수정 실시
  • 주요 구조부 수정 시 비파괴검사 강화
