타워크레인 설치 및 운영 시 주의사항

1. 개요

  • 초고층 및 대형 건설현장의 자재 양중을 담당하는 핵심 가설장비임
  • 고소 작업 및 중량물 취급에 따른 전도, 붕괴, 낙하 등 대형 사고 위험이 상존함

관련 법령에 따른 엄격한 작업계획서 수립 , 안전장치 점검 및 기상 조건 준수 가 필수적임

2. 설치 및 해체 시 주의사항

① 사전 계획 및 지반 검토

종류 및 형식, 설치 순서, 작업 인원 구성, 타 기계와의 간섭 방지 등을 포함한 작업계획서 작성

설치 지반은 충분한 지내력(보통 2kgf/㎠ 이상)을 확보해야 하며, 기초 상세도와 안전성 계산서 검토 필수

  • 지반 지지력 부족 시 파일 항타 또는 콘크리트 블록 보강 조치
  • ② 조립 정밀도 및 부품 관리

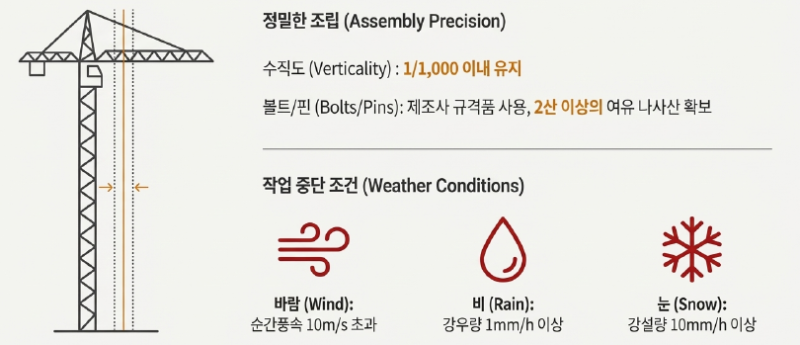

  • 마스트의 수직도는 1/1,000 이내 유지
  • 제조사 규격 볼트 및 핀 사용, 대칭되는 곳을 순차적으로 결합
  • 주요 볼트 및 너트는 풀림 방지 조치를 하고 2산 이상의 여유 나사산 확보
  • ③ 기상 조건에 따른 작업 제한
  • 순간풍속 10m/s 초과 시 설치, 수리, 점검 및 해체 작업 즉시 중지
  • 강우량이 1mm/h 이상이거나 강설량이 10mm/h 이상인 경우에도 작업 중단

3. 운영 시 주의사항

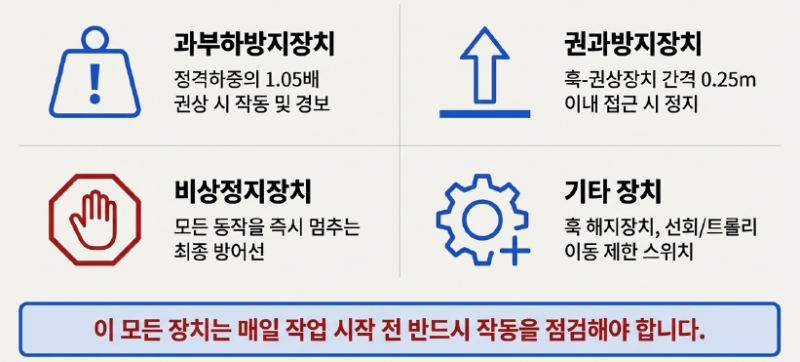

  • ① 필수 안전장치 작동 점검 (매일 실시)
  • 과부하방지장치: 정격하중의 1.05배 권상 시 작동 및 경보

권과방지장치: 훅과 권상장치 아랫면 간격이 0.25m(직동식 0.05m) 이상에서 정지

비상정지장치, 훅 해지장치, 선회 및 트롤리 이동 제한 스위치 작동 확인

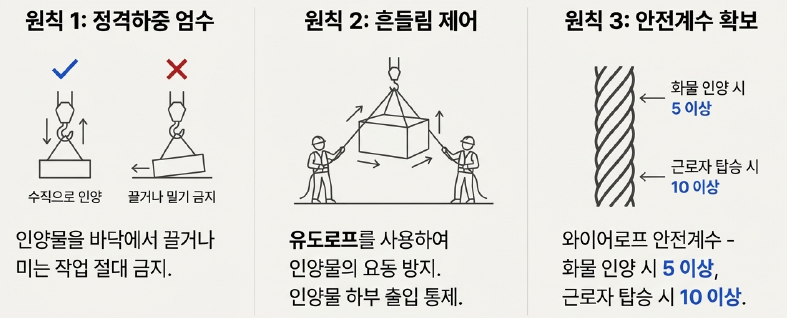

  • ② 양중 작업 안전 수칙
  • 정격하중 엄수 및 인양물을 바닥에서 끌어당기거나 미는 작업 금지
  • 인양물 요동 방지를 위한 유도로프 사용 및 인양물 하부 근로자 출입 통제
  • 와이어로프 안전계수는 화물 인양 시 5 이상 , 근로자 탑승 시 10 이상 확보

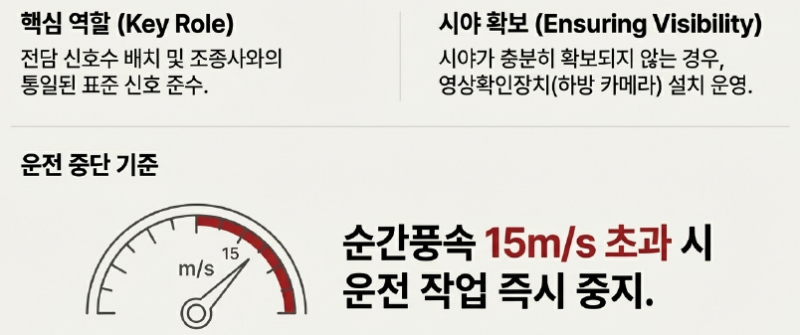

  • ③ 신호 및 운전 관리
  • 전담 신호수 배치 및 조종사와 신호수 간 통일된 표준 신호 준수
  • 운전 중 시야 확보가 어려운 경우 영상확인장치(하방 카메라) 설치 운영
  • 순간풍속 15m/s 초과 시 타워크레인 운전 작업 중지

4. 타워크레인 설치 후 관리사항

① 지지 시스템 (Bracing)

벽체 지지(Wall-tie): 자립고 초과 시 건축물 벽체 지지가 원칙이며, 구조적 안정성 확인 필수

와이어로프 지지: 벽체 지지 불가 시 4개소 이상 , 수평면 기준 60도 이내 로 설치

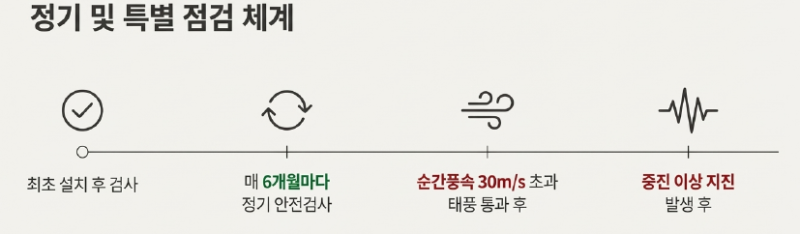

  • ② 검사 및 점검 체계
  • 최초 설치 후 및 매 6개월마다 정기 안전검사 수검

순간풍속 30m/s 초과 또는 중진 이상 지진 후, 작업 재개 전 부위별 이상 유무 정밀 점검

옥외 설치 시 피뢰침 및 접지 설비를 통해 낙뢰로부터 보호

5. 결론

타워크레인 사고는 대부분 기계 결함보다 작업계획 미준수 및 신호 오류 에서 발생하므로 관리감독자의 현장 지휘 강화가 중요함

최근에는 BIM을 활용한 양중 시뮬레이션 및 장비 간 충돌방지시스템 도입을 통해 지능형 안전관리를 구축하는 추세임
