현장타설 콘크리트 말뚝 시공 시 유의사항
1. 개요

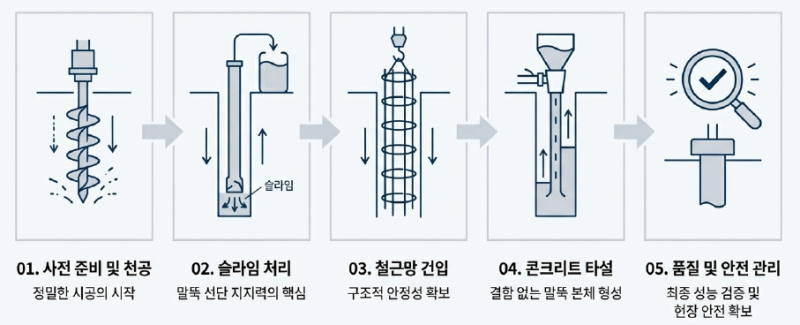

현장타설 콘크리트 말뚝 시공 순서
- 1천공 및 공벽유지케이싱·안정액 관리 및 연직도 유지
- 21차 슬라임 처리굴착 저면 침전 슬라임 청소
- 3철근망 건입스페이서(80mm) 부착 후 수직 삽입
- 4트레미관 설치수밀성 확인 및 관 하단 거치
- 52차 슬라임 처리타설 직전 에어리프트 2차 청소
- 6콘크리트 타설트레미관 1m 이상 매립 유지 연속타설
- 7두부 정리여유타설부 파쇄 및 건전면 확보
지반을 천공한 후 철근망을 삽입하고 콘크리트를 타설하여 형성하는 지중주열식 말뚝 공법으로 기성 말뚝 대비 대구경 시공 및 고지지력 확보가 가능하며 저소음·저진동이 특징이다.

2. 사전 준비 및 천공 단계 시 유의사항

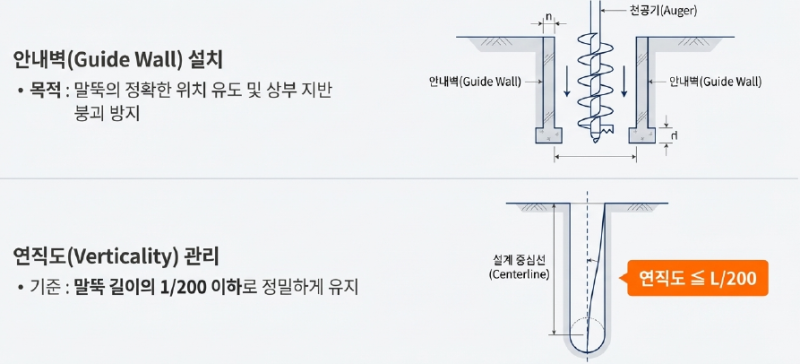

사전 준비 및 천공 단계 시 유의사항
| 구분 | 유의사항 |
|---|---|
| 안내벽(Guide Wall) 설치 | 정확한 위치 유도 및 상부 지반 붕괴 방지 |
| 연직도 관리 | 말뚝 길이의 1/200 이하로 정밀하게 유지 |
| 공벽 유지 | 지반 조건에 따라 케이싱(Casing) 또는 안정액(Slurry)을 사용하여 공벽 붕괴 예방 |
| 굴착 깊이 확인 | 설계도서에 명시된 지지층 도달 여부 및 소요 근입장 확인 |

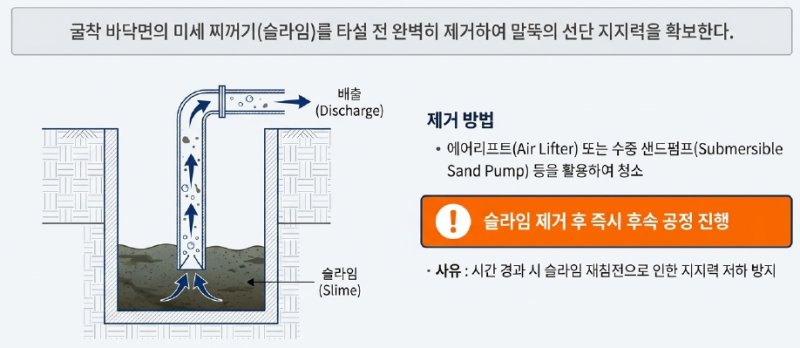

3. 슬라임(Slime) 처리 단계 시 유의사항
슬라임(Slime) 처리 단계 시 유의사항
| 구분 | 유의사항 |
|---|---|
| 선단 지지력 확보 | 굴착 바닥면의 미세 찌꺼기인 슬라임을 타설 전 완벽히 제거 |
| 슬라임 제거 | 에어리프트(Air Lifter) 또는 수중 샌드펌프 등을 활용하여 청소 실시 |
| 방치 금지 | 슬라임 제거 후 시간이 경과하면 재침전되므로 즉시 후속 공정 진행 |

4. 철근망 건입 및 콘크리트 타설 유의사항

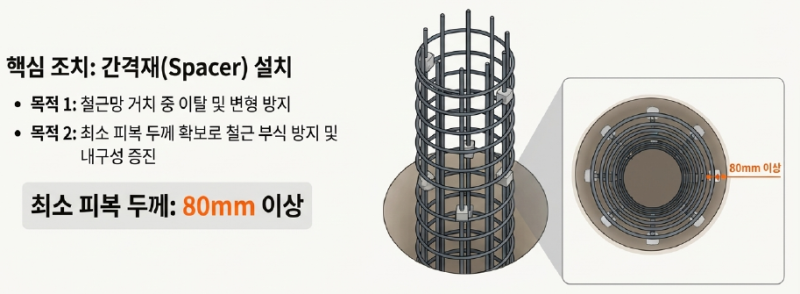

- 간격재(Spacer) 설치
- 철근망 이탈 방지 및 최소 80mm 이상의 피복 두께 확보
- 트레미관(Tremie Pipe) 사용
- 콘크리트의 자유낙하에 의한 재료분리 방지
- 매립 깊이 유지
- 트레미관 하단을 항상 콘크리트 속에 1m 이상 묻힌 상태로 유지하며 인상
- 연속 타설
- 콜드조인트(Cold Joint) 및 공벽 붕괴 방지를 위해 중단 없이 타설
- 두부 정리
콘크리트 타설 시 불순물이 섞인 상부(두부)는 설계 높이보다 높게 타설 후 경화 전 제거

5. 품질 관리 및 안전 대책
- 말뚝재하시험
- 정적 또는 동적 재하시험을 실시
- 설계 지지력 확보 여부 최종 검증
- 인접 구조물 보호
굴착 시 발생하는 진동 및 지반 변위가 주변 건물이나 지하 매설물에 미치는 영향 모니터링
- 안전 장비 점검
- 천공기 및 양중 장비의 안전 장치 작동 유무 수시 확인
