석면해체 ·제거 작업 전 준비사항, 작업절차 및 작업 시 유의사항

1. 개요

1급 발암물진인 석면의 해체 ·제거 작업은 석면분진의 흩날림 방지 관리가 매우 중요한 관리사항 중 하나이므로 작업 전 준비를 철저히 하여 반드시 절차에 따라 작업을 정밀하게 진행해야한다.

2. 작업 전 준비사항

석면조사 실시 : 철거·해체 전 고용노동부 등록 기관을 통해 석면 함유 여부, 종류, 함유량, 위치 및 면적을 사전에 조사함

작업계획 수립 및 주지 : 공사개요, 투입인력, 해체 절차, 비산방지 및 폐기방법, 근로자 보호조치가 포함된 계획을 수립하고 근로자에게 교육 및 게시를 통해 알림

작업 신고 : 작업 시작 7일 전 까지 관할 지방고용노동관서에 신고서를 제출하여 신고증명서를 교부받아야 함

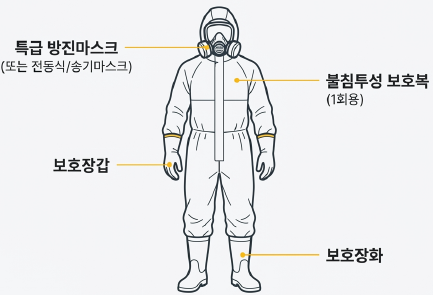

개인보호구 지급 : 작업자별로 특급 방진마스크 (또는 전동식/송기마스크), 불침투성 보호복 (1회용), 보호장갑 , 보호장화 를 충분히 지급함

경고표지 및 안내판 설치 : 출입구에 "관계자 외 출입금지", "석면 취급/해체 중" 등의 경고표지와 안내판을 게시하고 경계선을 설정함

위생설비 설치 : 작업장과 인접한 곳에 탈의실 → 샤워실 → 작업복 갱의실 순으로 연결된 위생설비를 설치함

3. 작업 절차

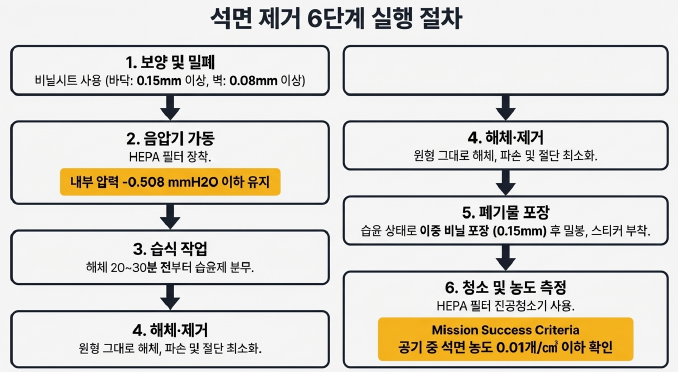

석면 해체·제거 표준 작업 절차

  1. 1사전조사·신고석면 함유량 조사 및 노동청 신고
  2. 2위생설비·음압기작업장 격리 및 음압기·위생설비 가동
  3. 3습식화 작업분진 방지 습윤제 사전 살포
  4. 4해체·제거원형 유지 수작업 해체
  5. 5밀봉·반출불침투성 포대 2중 밀봉 및 반출
  6. 6농도측정·청소공기 중 석면농도 측정 및 잔재물 청소

사전 준비 및 교육 : 작업계획 숙지 및 안전교육 실시

보양 및 밀폐 : 비닐시트(바닥 0.15mm, 벽 0.08mm 이상)를 사용하여 작업장을 밀폐함

음압기 가동 : 고성능(HEPA) 필터가 장착된 음압기를 설치하여 내부 압력을 -0.508 mmH2O 이하로 유지함

습식 작업(Wetting) : 해체 전 20~30분 전부터 습윤제를 분무하여 석면 분진 비산을 방지함

해체·제거 : 석면 함유 자재를 원형 그대로 해체하며, 파손이나 절단이 최소화되도록 함

폐기물 포장 : 제거된 석면은 습윤 상태에서 이중 비닐 포장 (0.15mm 두께) 후 밀봉하고 스티커를 부착함

청소 및 농도 측정 : HEPA 필터 진공청소기로 청소 후 공기 중 석면 농도를 측정( 0.01개/㎤ 이하 )함

4. 작업 시 유의사항

지속적 습식 유지 : 작업 중에도 습윤 상태가 유지되도록 반복적으로 습윤액을 살포함

음압 모니터링 : 작업 시작부터 종료 시까지 음압기록장치를 통해 정상 가동 여부를 실시간으로 확인함

금지 사항 준수 : 압축공기 사용 금지 , 건식 빗자루 청소 금지 , 고속 절삭디스크 톱 사용을 자제함

출입 및 위생 관리 : 보호구 미착용자의 출입을 금하며, 작업장 내 흡연 및 음식물 섭취를 엄격히 금지 함

해체 자재 취급 : 제거된 자재를 던지거나 바닥에 떨어뜨리는 행위를 금지하며, 즉시 밀폐 용기에 투입함

감전 예방 : 습식 작업 시 전기 공구는 누전차단기가 설치된 외부 전원을 연결하여 사용함
