한중콘크리트의 적용범위, 양생 시 품질관리, 시공 시 유의사항에 대하여 설명하시오.
Ⅰ. 개요
한중콘크리트 란 일평균 기온 4℃이하 가 예상되는 기상 조건에서 시공하는 콘크리트로, 응결 경화 지연 및 내부 수분의 동결로 인한 품질 저하가 우려되는 공사이다.
주요 관리 목표는 초기동해(Early Frost Damage) 방지 를 위해 소요의 압축강도(5 MPa 등)가 발현될 때까지 콘크리트 온도를 5℃ 이상 유지하는 것이다.
성공적인 시공을 위해서는 배합 시 기온보정강도( Tn ) 적용, 타설 시 적정 온도 확보, 그리고 양생 시 적산온도 관리가 필수적이다.
Ⅱ. 한중 콘크리트의 동해 발생 메커니즘
1. 응결 지연
저온(4℃ 이하) → 수화 반응 속도 급격히 저하 → 강도 발현 지체

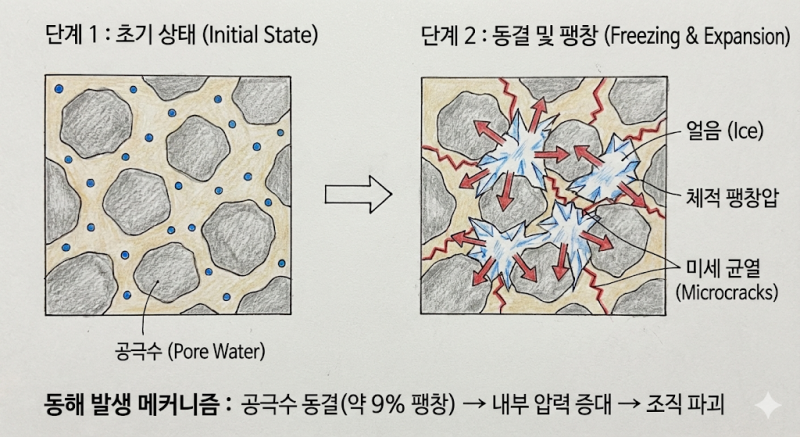

2. 초기 동해
잉여수 동결 → 체적 팽창(약 9%) → 시멘트조직 파괴 및 철근 부착력 상실 → 영구적 강도 저하

Ⅲ. 한중 콘크리트의 적용범위
1. 기상 조건에 따른 기준
- 일평균 기온이 4℃ 이하가 예상되는 조건
- 콘크리트 타설 후 24시간 동안 일최저기온이 0℃ 이하가 예상 시
- 초기동해의 위험이 있는 경우
- 지역별 동정기 공사기간 중
- 강풍 등에 의한 표면 동결 우려 시
- 야간 기온이 낮아 콘크리트 동결위험 있을 경우
2. 한중콘크리트에 준하는 기준 적용범위
Ⅳ. 양생 시 품질관리 기준
1. 초기 양생 (초기동해 방지 핵심)
- 온도 유지 : 소요 압축강도가 얻어질 때까지 콘크리트 온도를 5℃ 이상으로 유지
- 소요 압축강도 표준 (양생 종료 기준)
- 소요 압축강도 표준 (양생 종료 기준)
| 구조물의 노출 상태 | 단면 300mm 이하 | 단면 300mm 초과 |
| 물로 포화된 부분 | 15 MPa | 12 MPa |
| 일반 노출 (보통) | 5 MPa | 5 MPa |
- 후속 보온: 소요 압축강도 도달 후에도 2일간은 구조물 온도를 0℃ 이상 유지
- 강우 및 강설 시 원칙적으로 타설 금지
- 강우량 3mm/hr 이하 시 수분유입 방지를 한 경우
- 책임기술자 승인 하에 예외 적용
- 책임기술자 승인 하에 예외 적용
| 기준 기온 | 보정 강도 |
|---|---|
| 8 ℃ 이상 ~ 18℃ 미만 | + 3MPa |
| 4 ℃ 이상 ~ 8℃ 미만 | +6MPa |
| 4 ℃ 미만 | +6MPa |
| [ 기본 보정강도 적용 ] |
2. 보온 양생 방법 및 관리기준
보온 양생 방법 및 관리기준
| 공법 | 양생방법 | 관리기준 |
|---|---|---|
| 단열양생 | 시트, 부직포, 스티로폼 피복 | 수화열 가두어 보온 외부 기온이 비교적 높을때 적용 틈새 없는 밀실한 피복 중요 |
| 급열양생 | 갈탄, 열풍기, 전열기 등 강제 가열 | 밀폐된 공간 조성 화재 및 질식사고위험 국부 가열방지 소화기 비치 |
| 피복양생 | 이중 버블시트 등 단열재 보강 | 매스콘크리트 등 수화열이 큰 경우 유리 |
3. 양생 종료 및 거푸집 탈형
종료 시기 : 현장 콘크리트와 동일한 조건에서 양생한 공시체의 압축강도 시험 결과에 따라 결정
- 현장봉함양생, 온도이력 추종양생 등 실시
- 타설 위치 주변에서 양생
급랭 방지 : 양생 종료 및 거푸집 제거 시 콘크리트 표면이 급격히 식어 균열이 발생하지 않도록 서서히 온도를 낮추기
Ⅴ. 시공 시 단계별 유의사항
1. 재료 및 배합 (Pre-Construction)
재료 가열: 물 또는 골재를 가열할 수 있으나, 시멘트는 어떠한 경우라도 직접 가열 금지
- 골재 관리: 동결되어 있거나 빙설이 혼입된 골재는 사용 불가
- AE제 사용: 한중 콘크리트는 원칙적으로 공기연행(AE) 콘크리트를 사용
- 물-결합재비: 원칙적으로 60% 이하로 하여 내동해성을 확보
- 물-결합재비: 원칙적으로 60% 이하로 하여 내동해성을 확보
| 혼화재 종류 | 혼화재 사용비율(%) |
| 플라이에시 | 15 이하 |
| 고로슬래그 미분말 | 30 이하 |
| 플라이에시 + 고로슬래그 미분말 | 30 이하 |
2. 운반 및 타설 (Construction Stage)
- 타설 온도 관리
- 일반적인 경우 : 5 ~ 20℃ 범위 유지
- 단면 두께 300mm 이하 또는 악천후시: 최저 10℃ 이상 확보
준비 작업 : 철근, 거푸집 등에 부착된 빙설을 완전히 제거해야 하며, 지반이 동결된 경우 이를 녹인 후 타설
시공이음 : 시공이음부 콘크리트가 동결된 경우 적절한 방법으로 녹인 후 이어치기
즉시 보온 : 타설 직후 콘크리트 표면이 급랭하지 않도록 즉시 시트 등으로 덮어 바람 차단
3. 현장 계측 및 기록 (Inspection)
온도 기록 : 양생 기간 중 외기온, 보온 공간 온도, 콘크리트 온도를 자기온도기록계로 기록·관리
적산온도(M) 활용 : 압축강도 시험 시기를 결정할 때 적산온도 방식( M = ∑(Φ+10)Δt [Φ : 양생온도, Δt: 시간])을 활용 가능
Ⅴ. 한중콘크리트 양생 시 중점 관리사항
탄산화 방지 : 갈탄 사용 시 발생하는 CO² 가스가 표면을 탄산화시켜 내구성을 저하하므로 배기설비 필수
급격한 냉각 방지 : 보온 조치 해제 시, 콘크리트 표면이 급랭되어 균열이 발생하지 않도록 서서히 온도를 낮춤
건조 방지 : 가열 양생 시 수분 증발로 인한 건조수축 균열 방지를 위해 살수 및 수분 공급 병행
IoT 기반 스마트 온도 모니터링
Ⅵ. 결론
한중 콘크리트는 초기동해 방지를 위한 초기 5 MPa 강도 확보 가 품질관리의 핵심이다.
현장에서는 단순한 가열 양생을 넘어, 적산온도를 활용한 정밀한 강도 관리 와 IoT 센서를 통한 실시간 온도 모니터링 시스템을 도입하여 품질 신뢰성을 확보해야 한다.
아울러, 밀폐 공간 내 갈탄 작업 시 작업자의 질식 재해 예방(산소 농도 측정, 환기)을 최우선으로 하는 안전 관리 체계 확립이 중요하다. 끝.
